Projeto de reabilitação do átrio Norte da estação do Areeiro
O Metropolitano de Lisboa (ML) iniciou no mês de outubro de 2019 o projeto de reabilitação do Átrio Norte da estação Areeiro. Trata-se de uma obra prevista no Plano de Desenvolvimento da Rede Metro, que agora é retomada, numa clara aposta da Empresa na melhoria contínua das instalações da rede Metro.
Dados gerais da obra

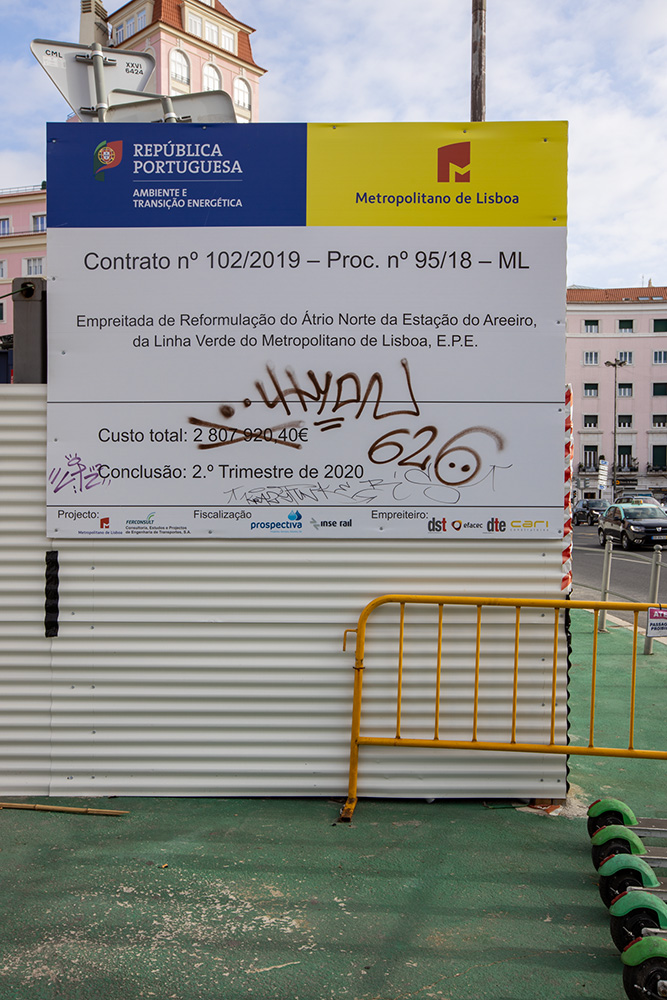

Projeto de engenharia: Ferconsult S.A.
Projeto arquitetónico: Arq. Alberto Barradas
Empreiteiro da obra no interior da estação: Agrupamento Complementar de Empresas (DST/EFACEC/DTE/CARI)
Início da obra: 27 de Setembro de 2019
Prazo de execução: 7 meses
Investimento: 2.807.920,40€
Objetivos da obra (Porquê esta obra?):
Trata-se de uma estação antiga com 45 anos de existência, com sinais de desgaste e envelhecimento. Com vista a colmatar esta situação, o Metro intervencionou nas instalações desta estação tendo, em 2013, aberto ao público a estação com um átrio Sul totalmente renovado e um cais de embarque alargado à oferta de composições de 6 carruagens.
Presentemente, o intuito é dar continuidade aos trabalhos de reabilitação da estação, com enfoque no átrio Norte da mesma.
Quais as melhorias previstas para o átrio Norte?
Este projeto de reabilitação tem por objetivo retomar os acabamentos do átrio Norte da estação, permitindo ao Metro:
- Dotar a estação de três novos elevadores, dando cumprimento aos objetivos de acessibilidade definidos para a rede Metro, em especial aos clientes de mobilidade reduzida;
- Modernizar equipamentos, sistemas e instalações, adequando-os aos padrões de mobilidade atuais;

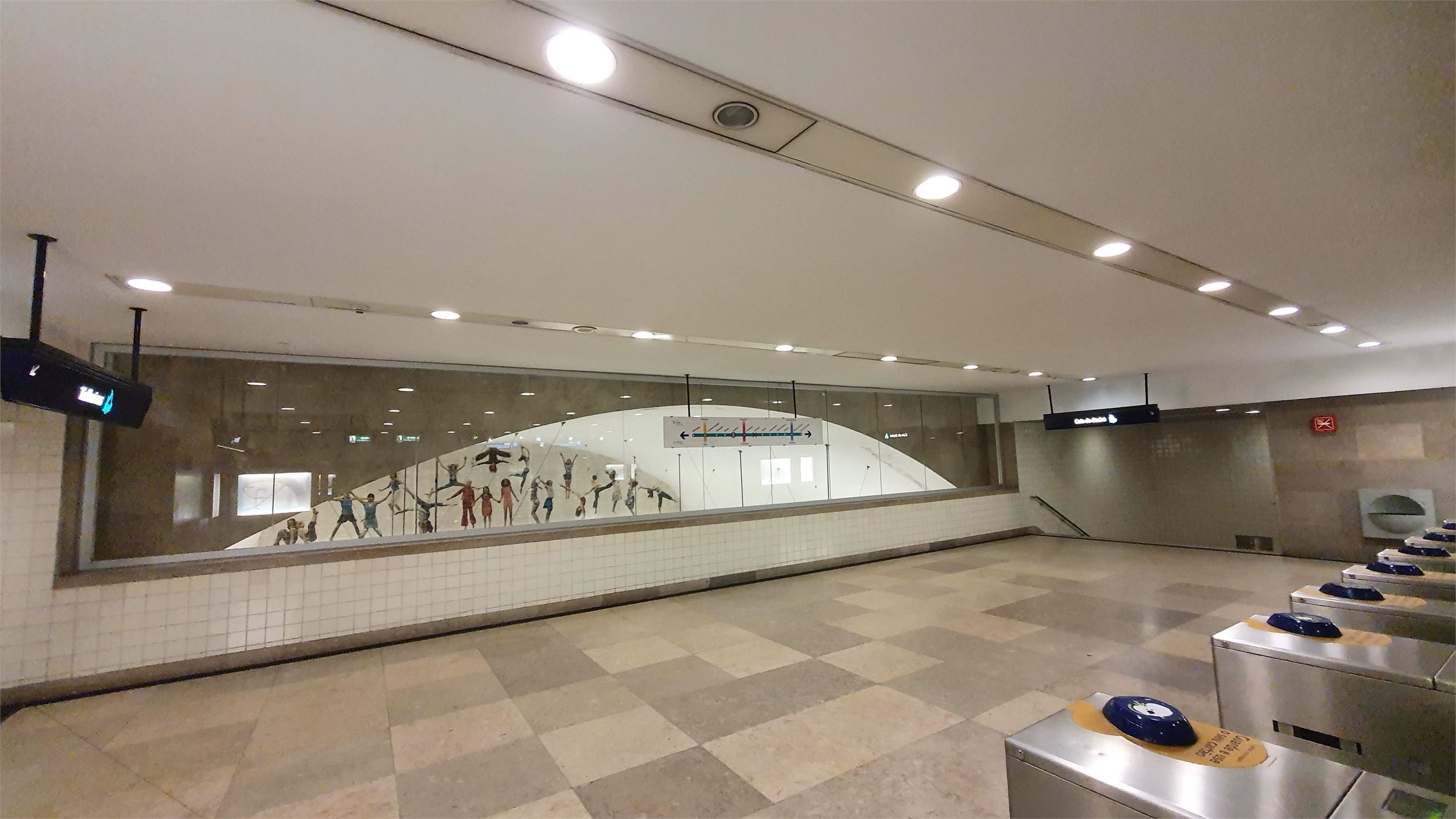

- Beneficiar os painéis de azulejo de Maria Keil;
- Embelezamento da estação.
Quais são as principais fases de obra?
- Execução de elevador à superfície e de dois elevadores de acesso entre átrio e cais de embarque;
- Execução de duas grelhas de ventilação com ligação à superfície (zonas ajardinadas);
- Recuperação dos acessos à Av. Padre Manuel da Nóbrega;

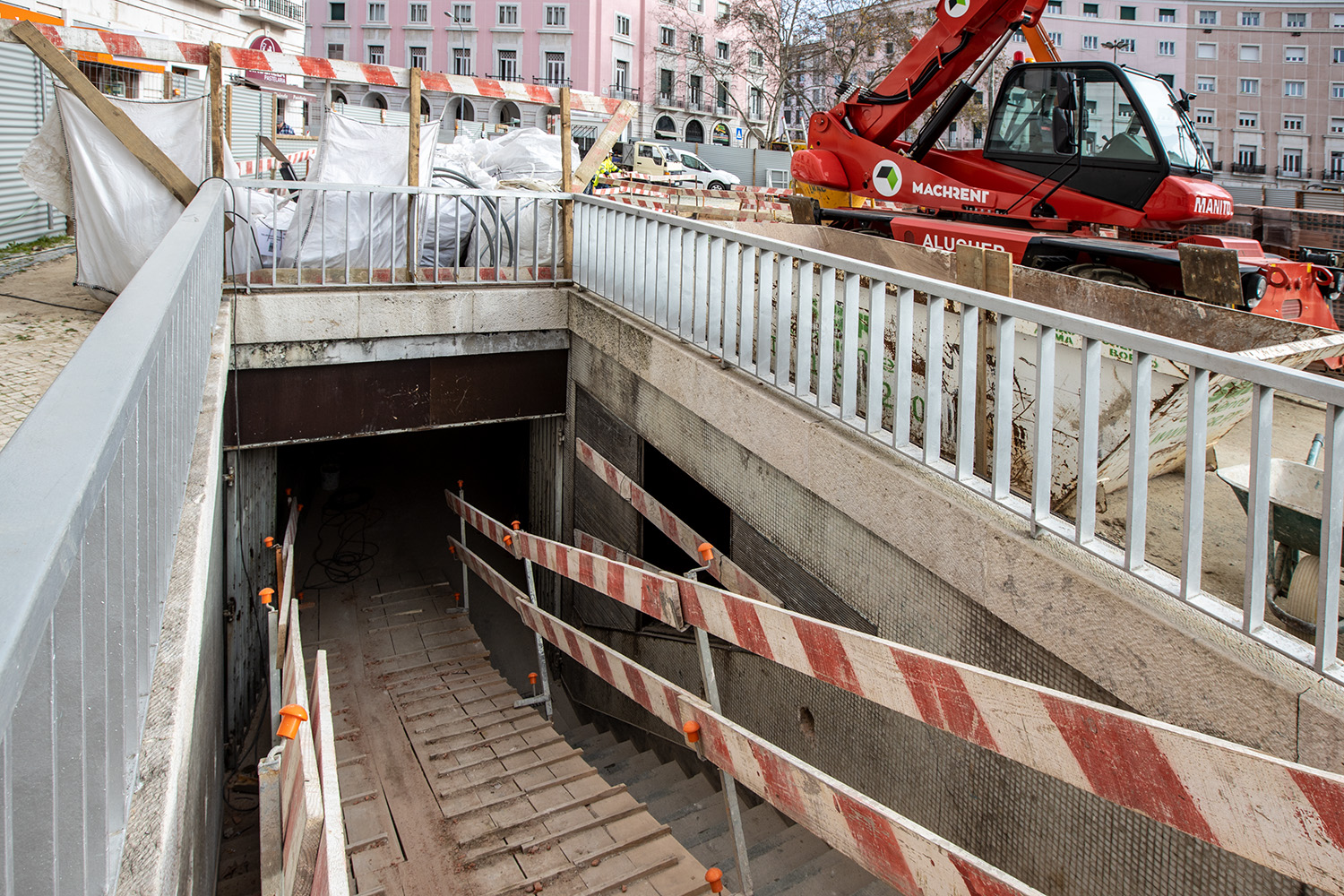

- Reconstrução do acesso poente da estação de modo a integrá-lo em desenho da praça proposto pela Câmara Municipal de Lisboa;
- Reorganização de espaços.
Para quando a reabertura do átrio Norte?
3º trimestre de 2020.

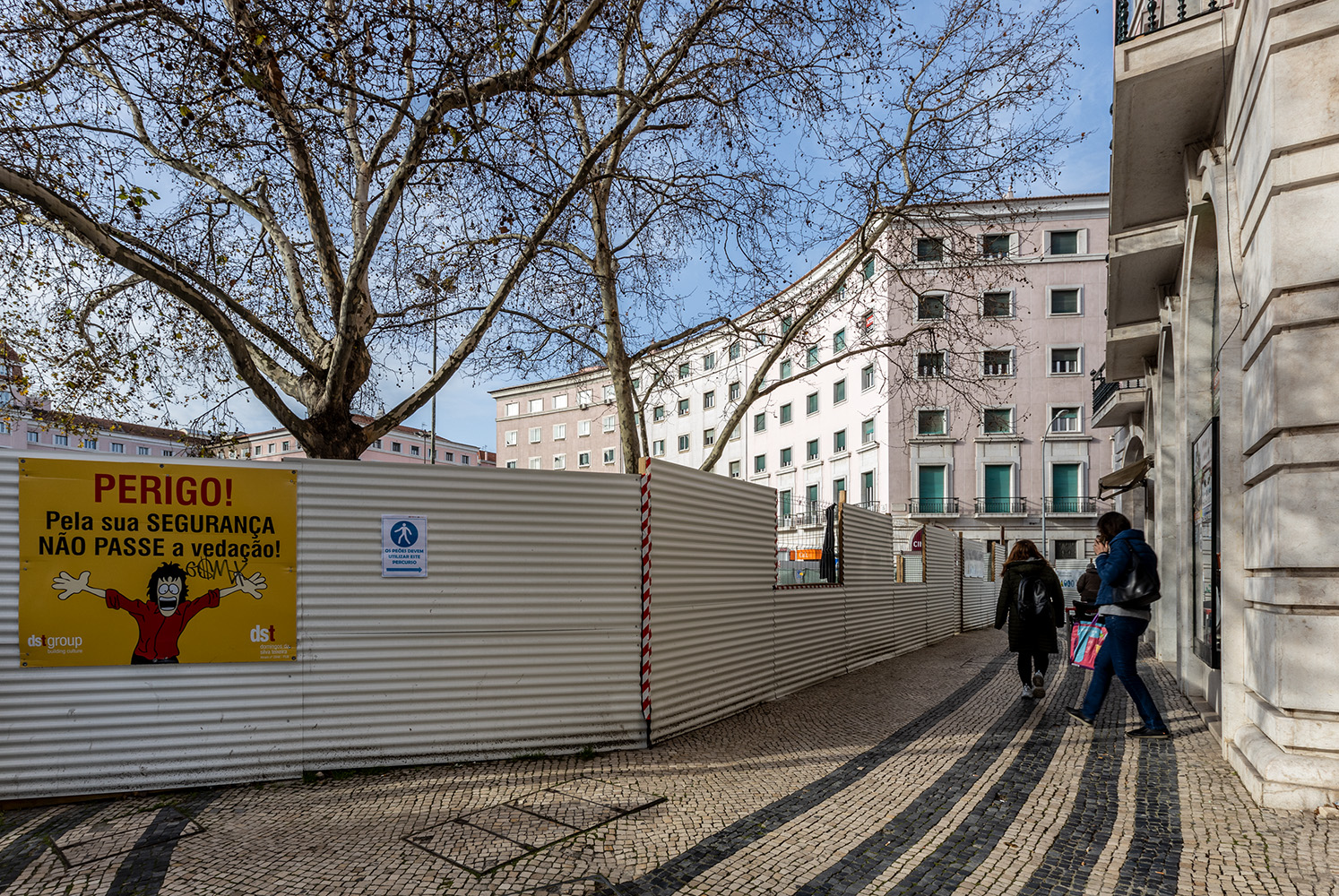

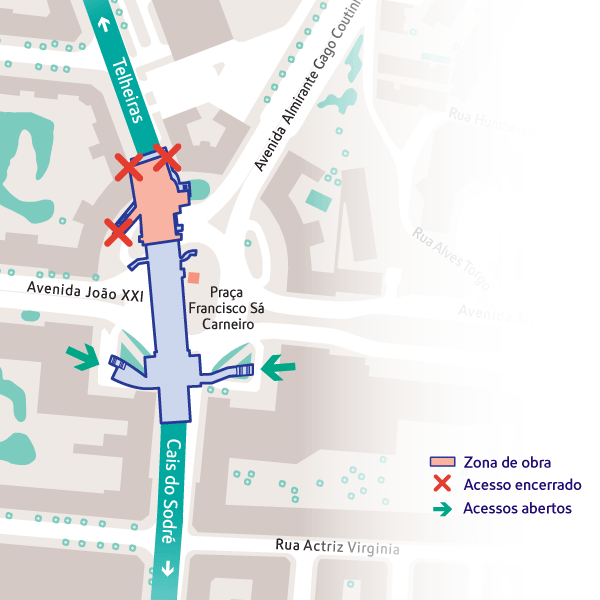

Constrangimentos de trânsito:
Conheça os constrangimentos de trânsito no site da Câmara Municipal de Lisboa.

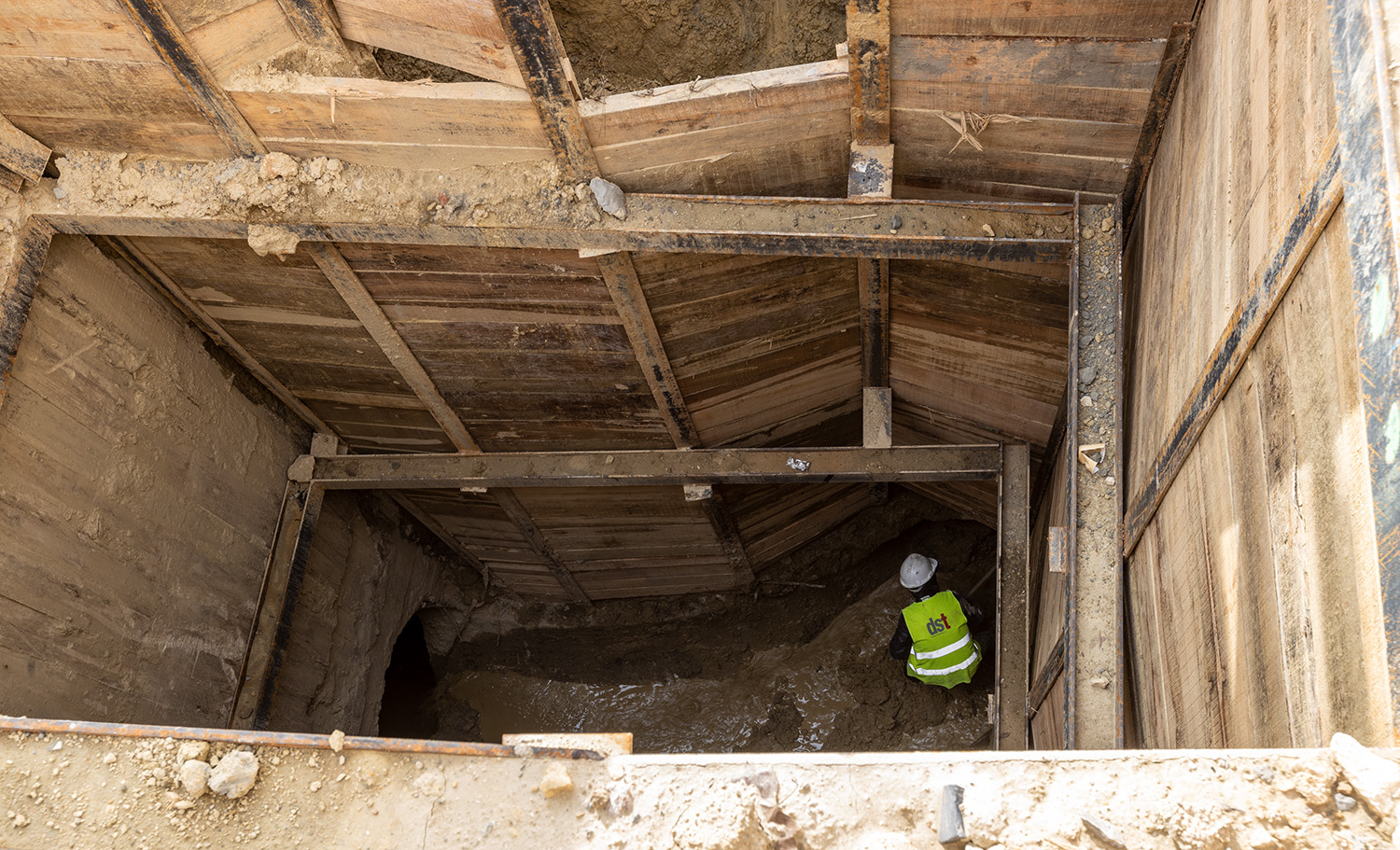

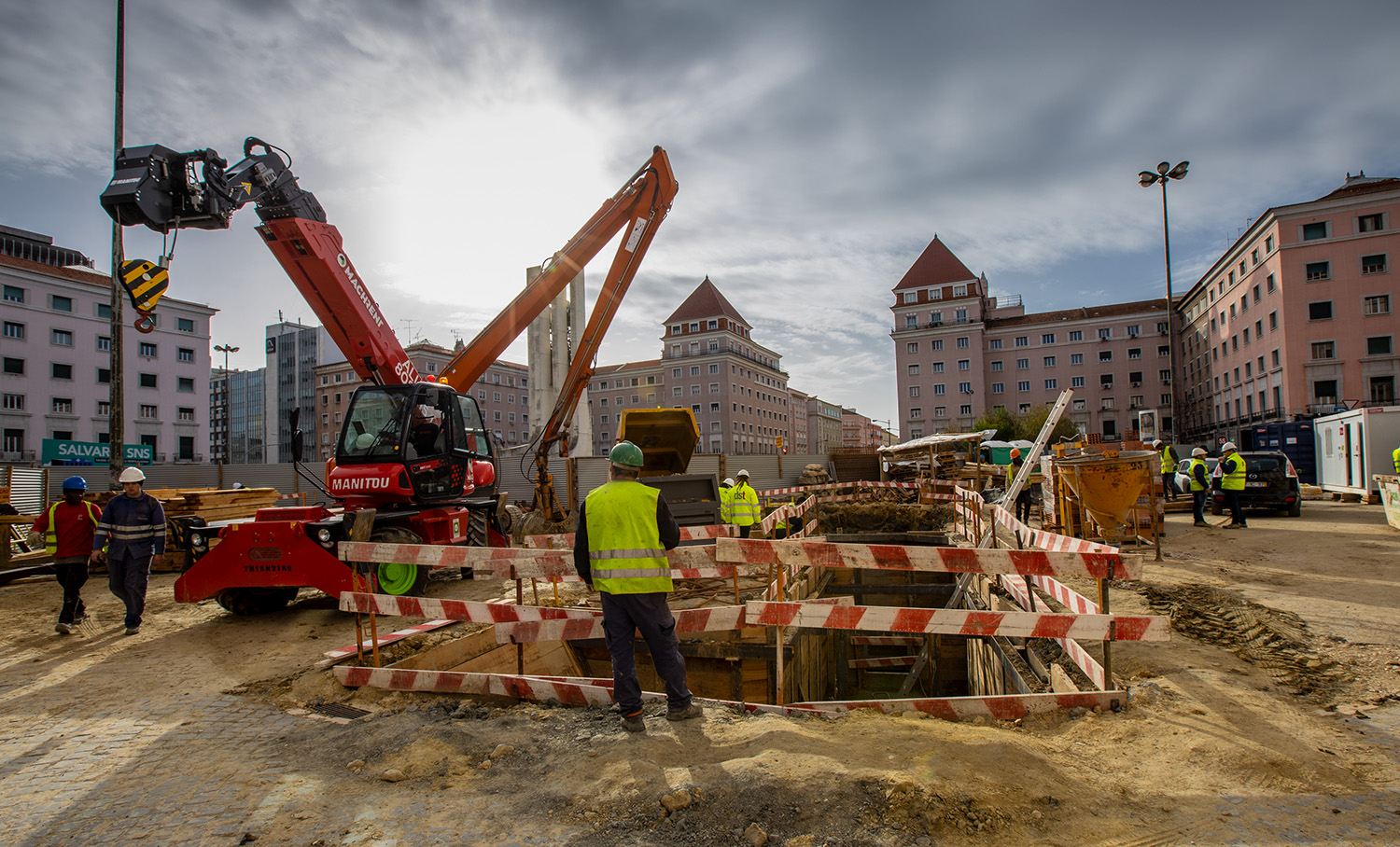

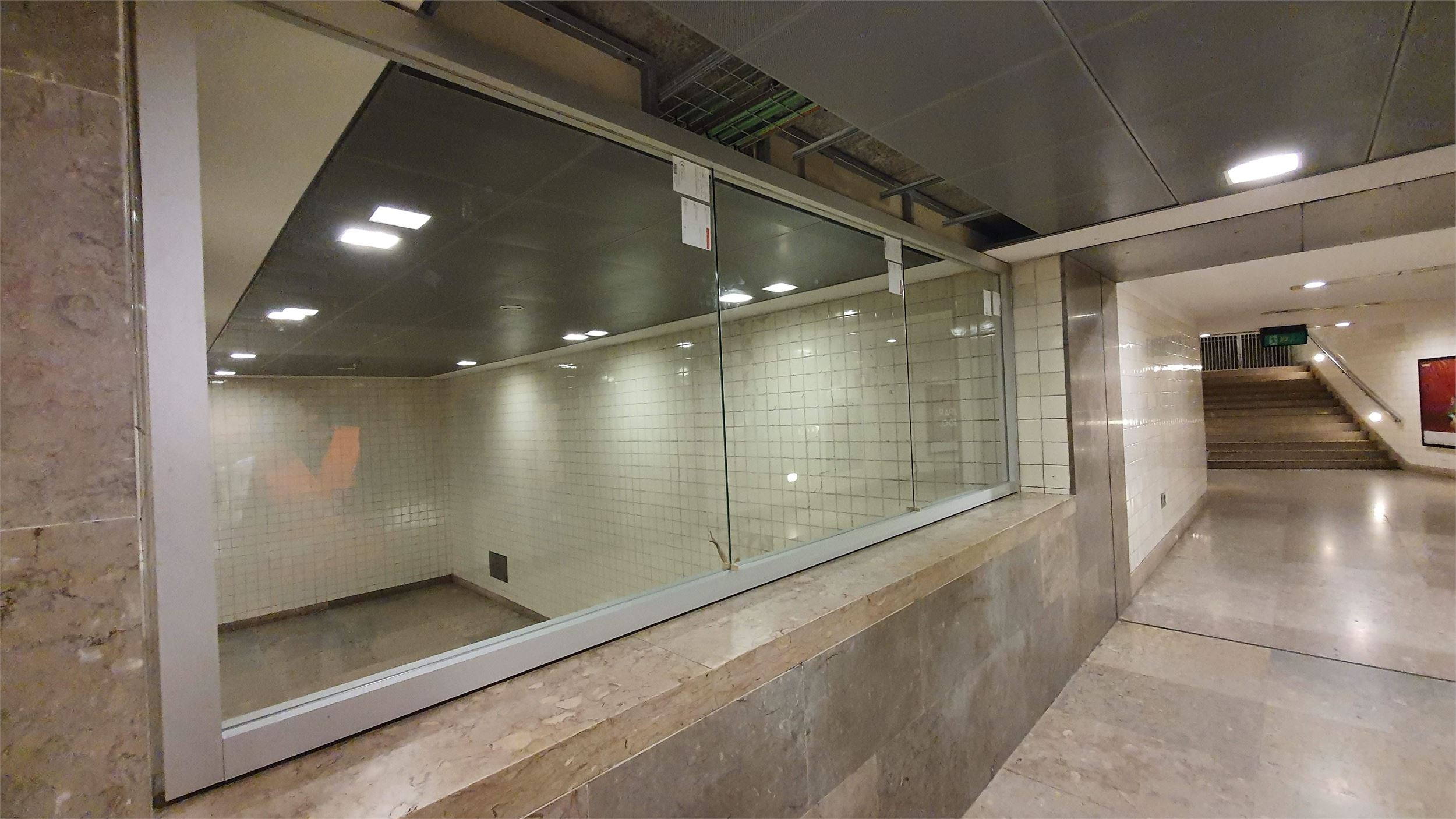

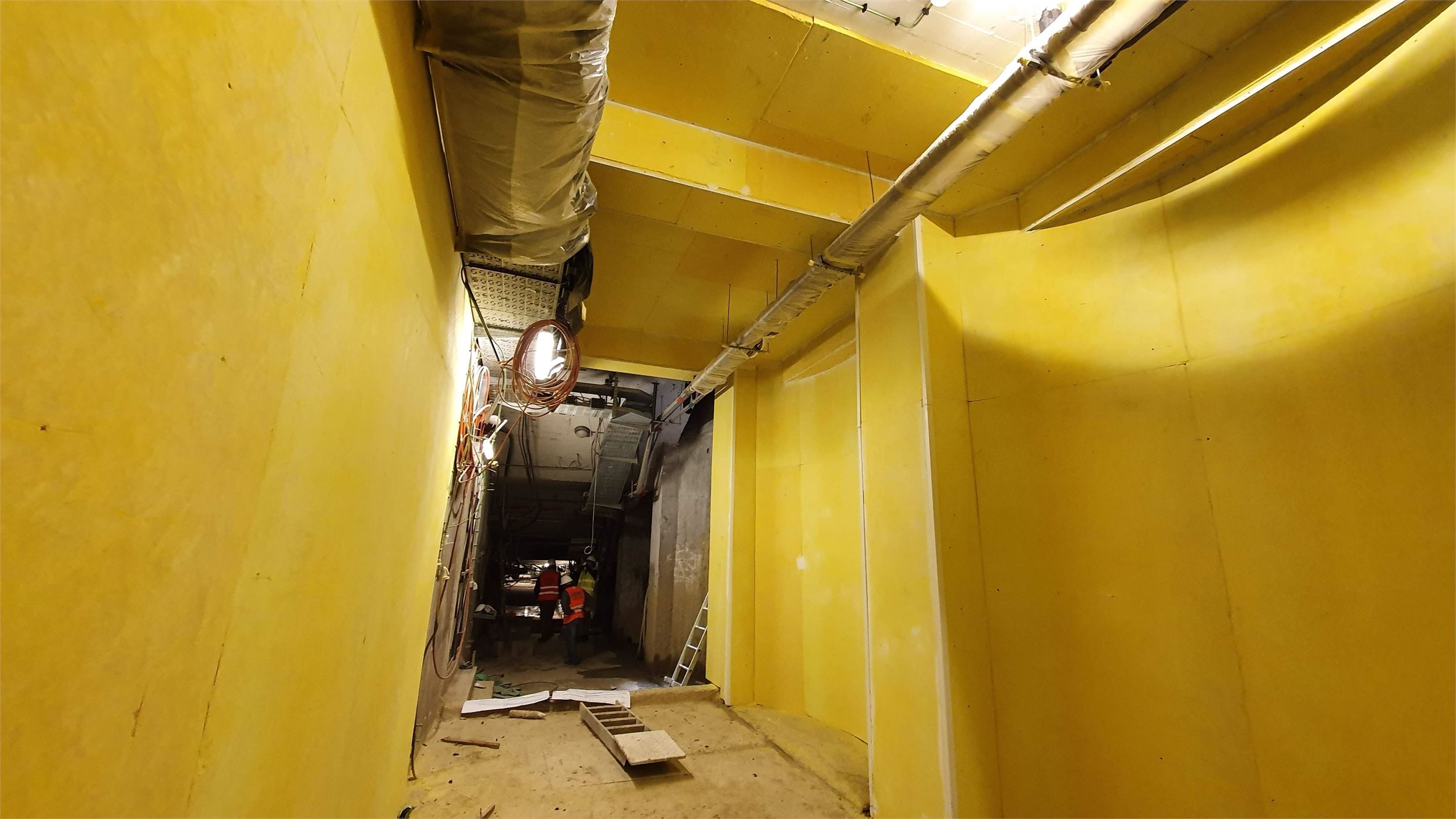

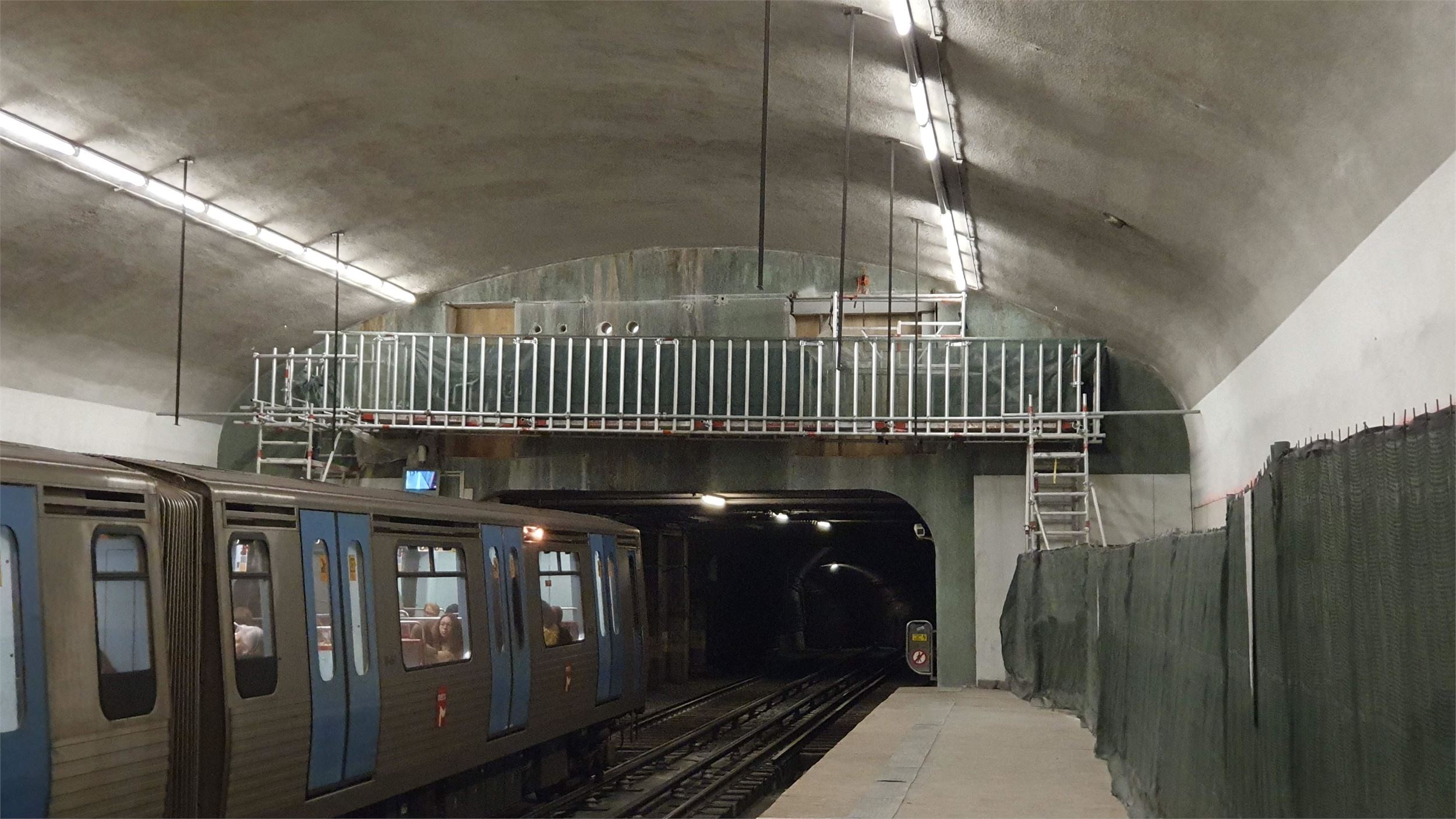

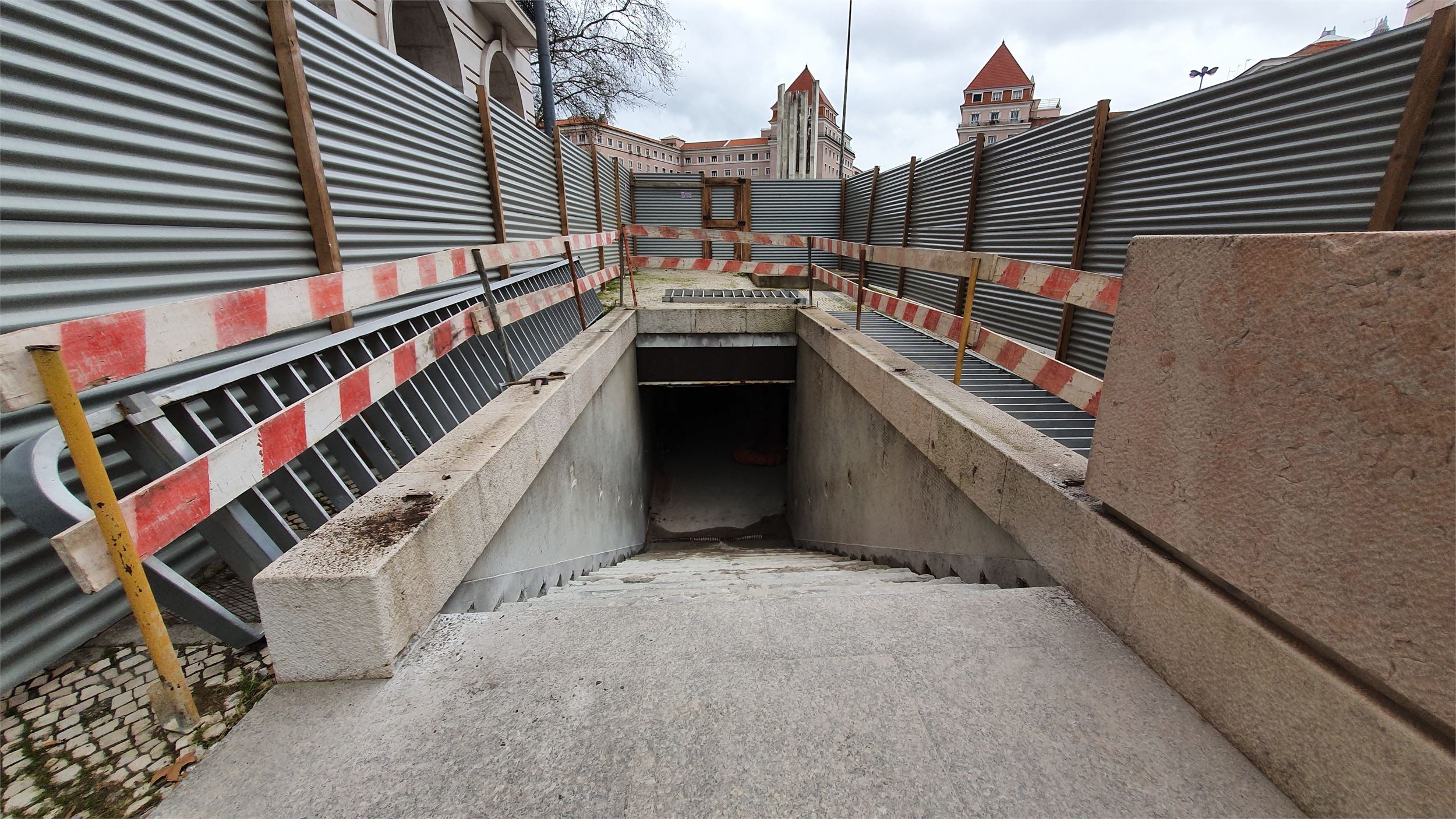

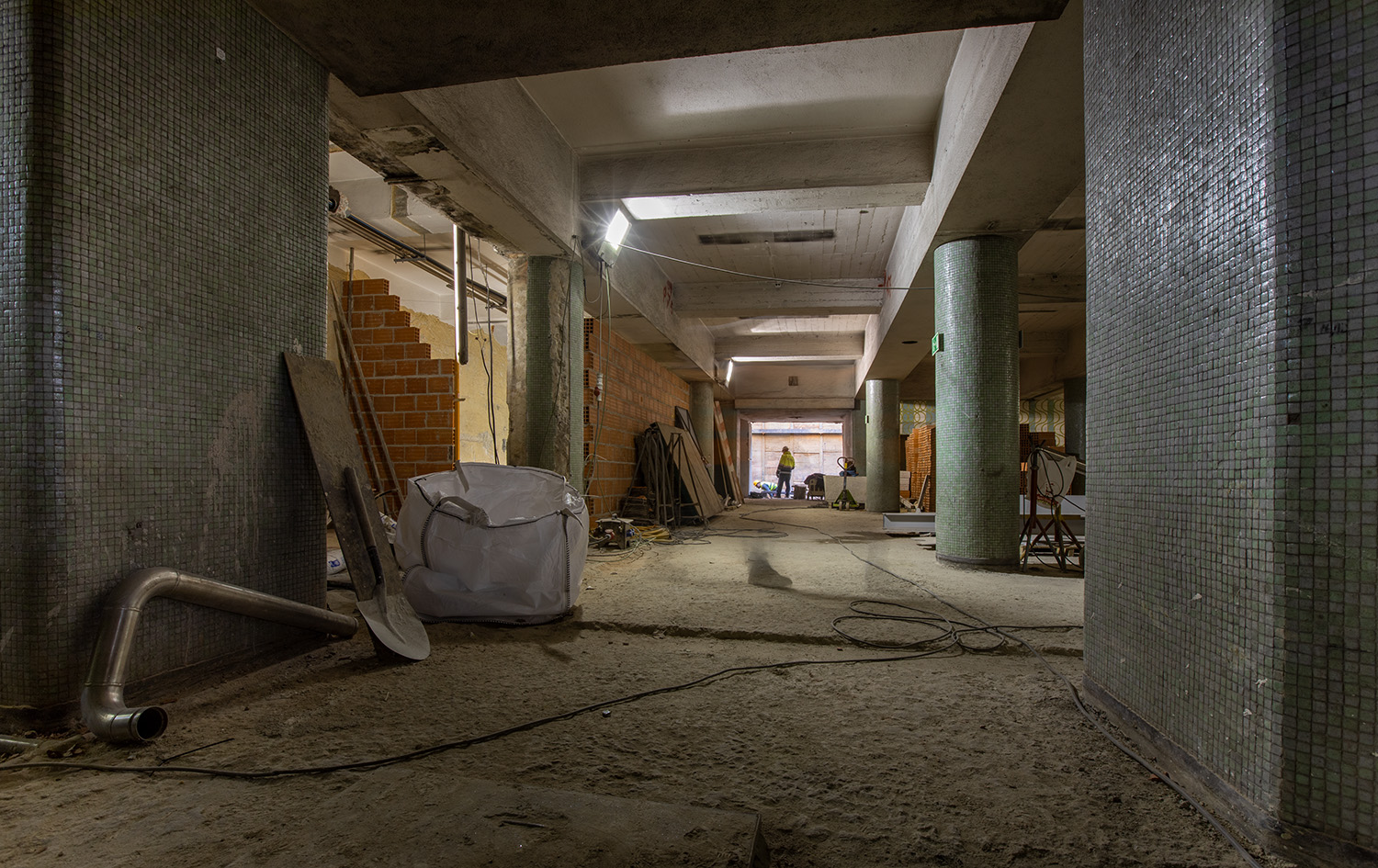

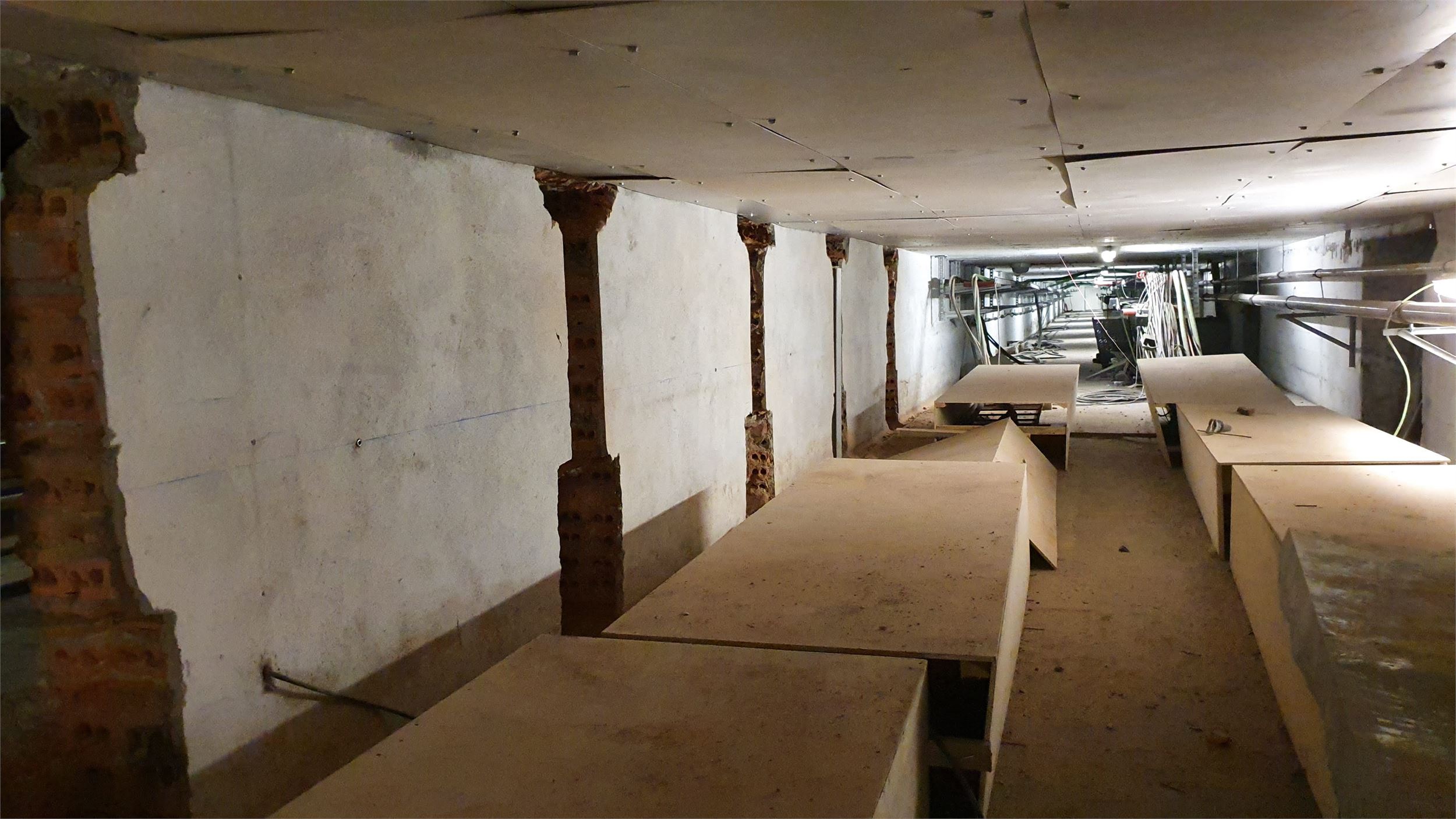

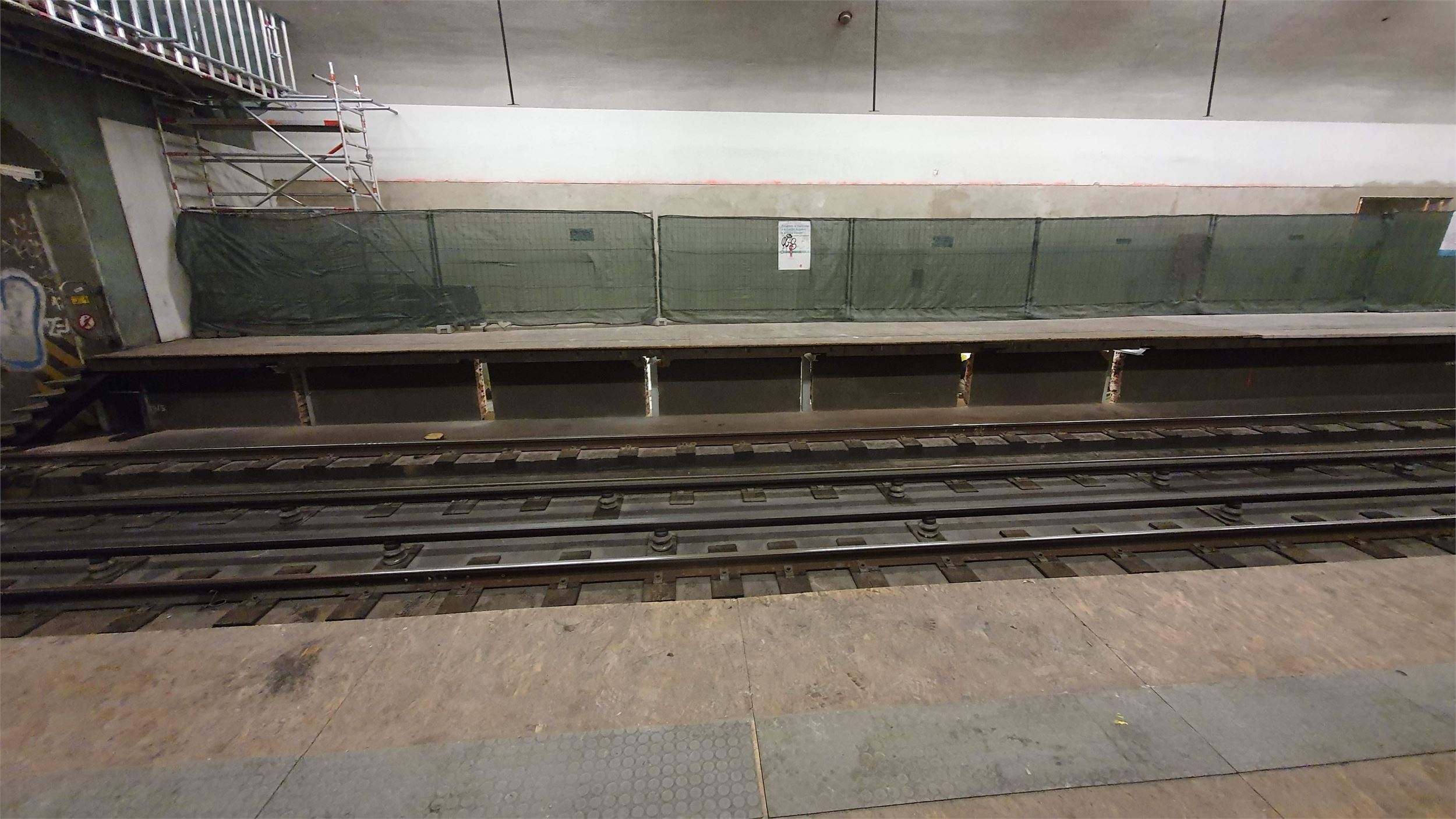

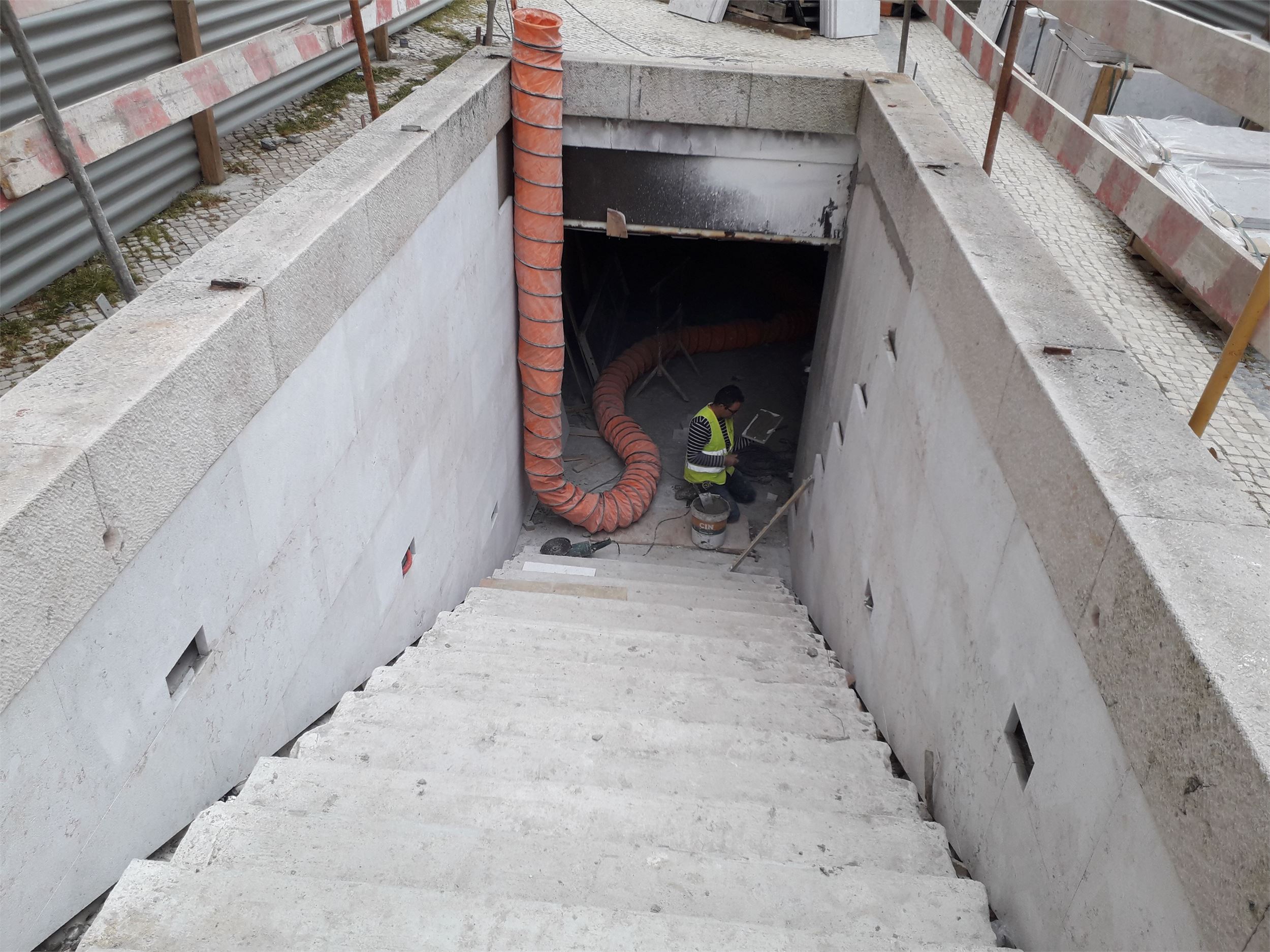

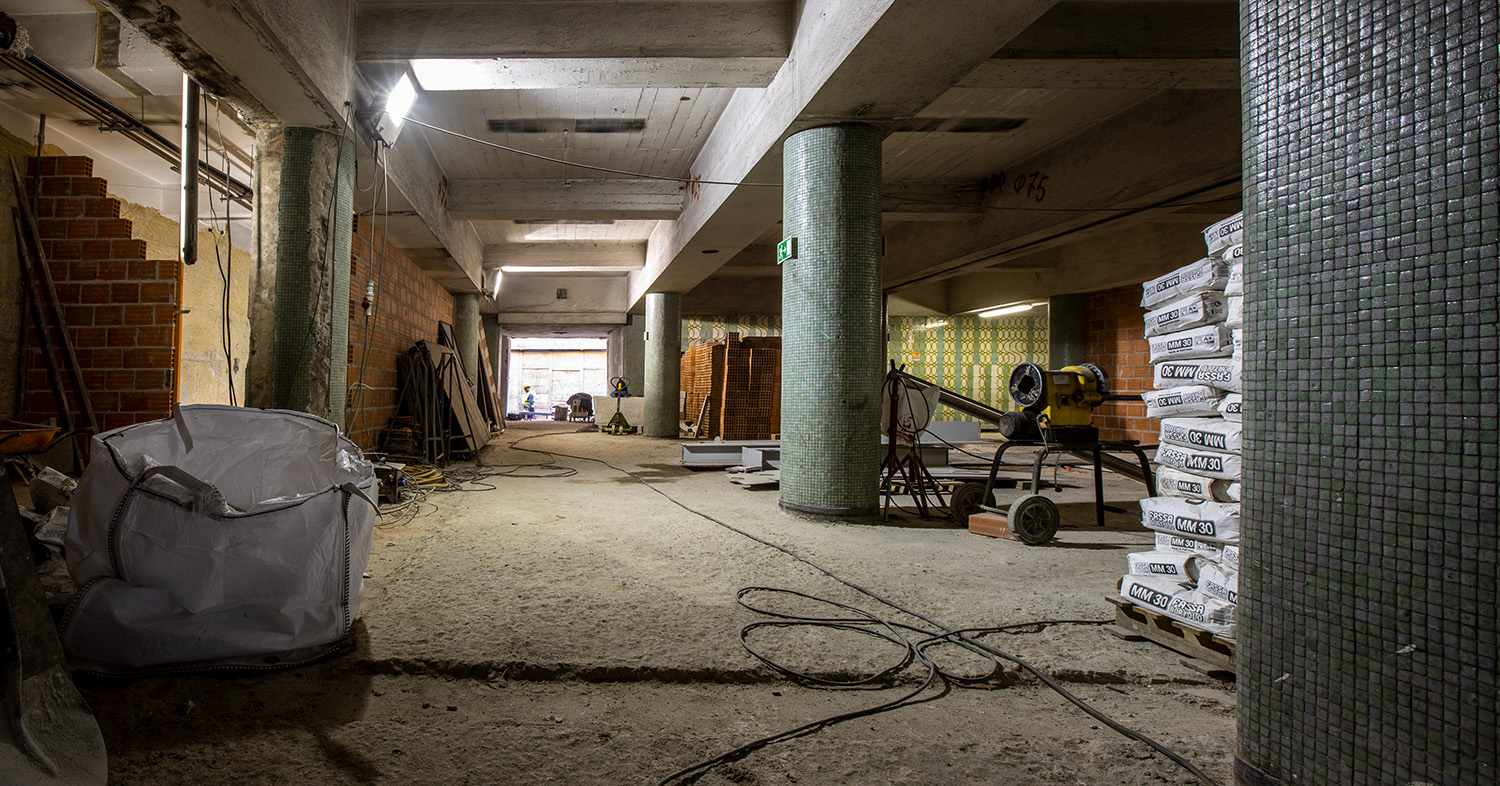

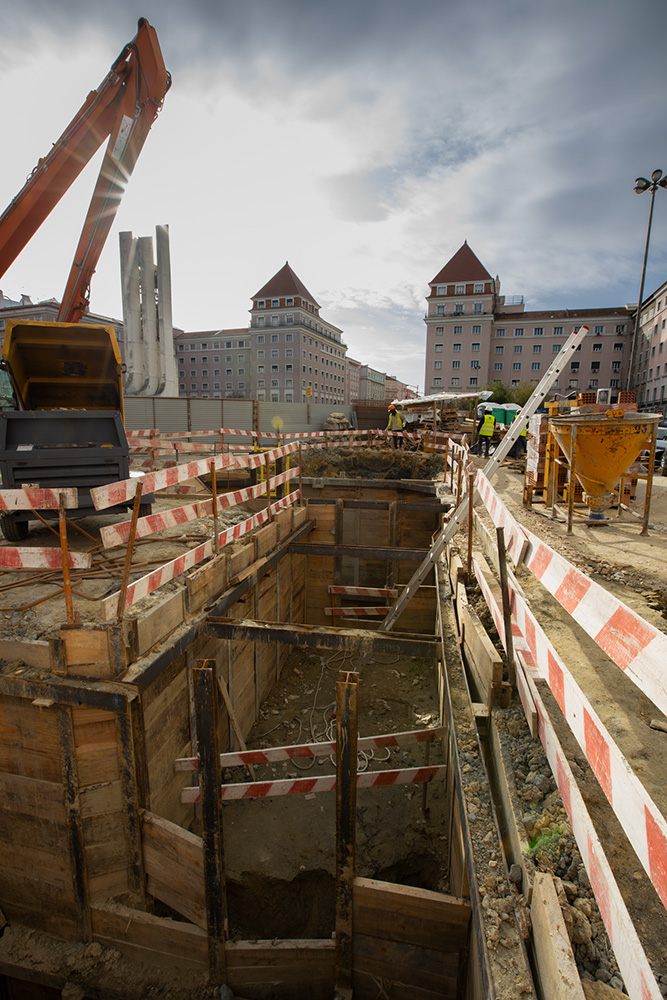

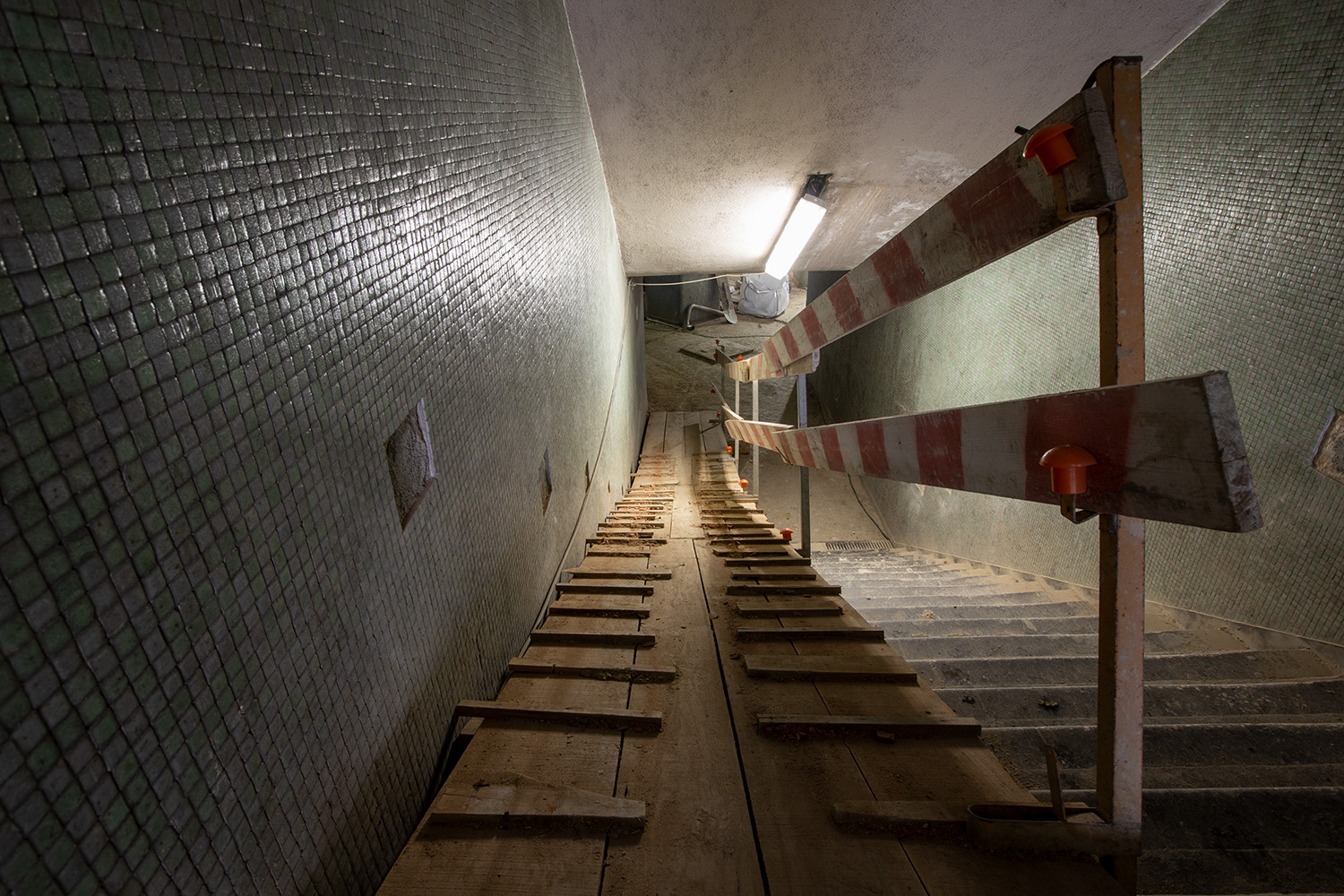

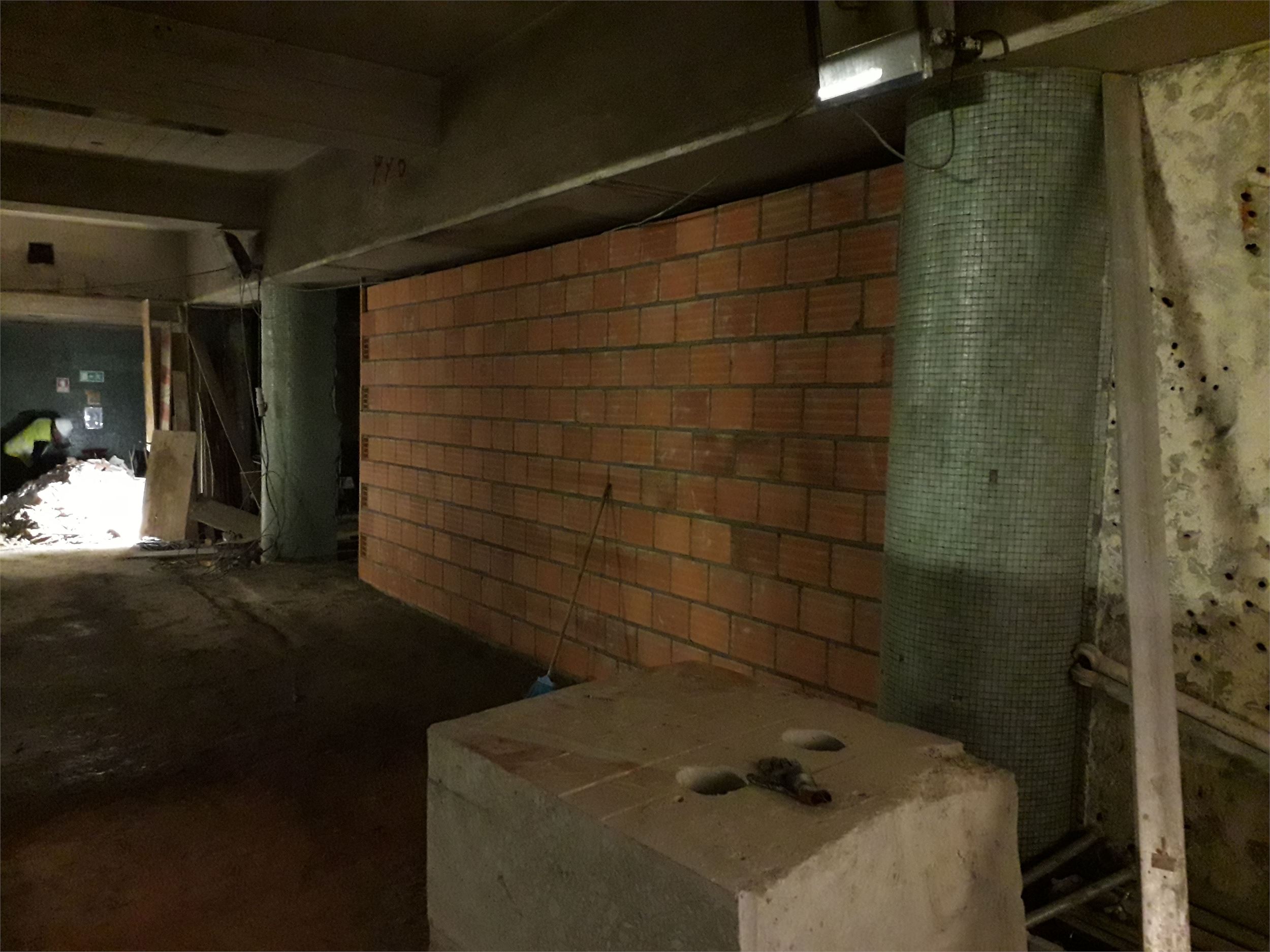

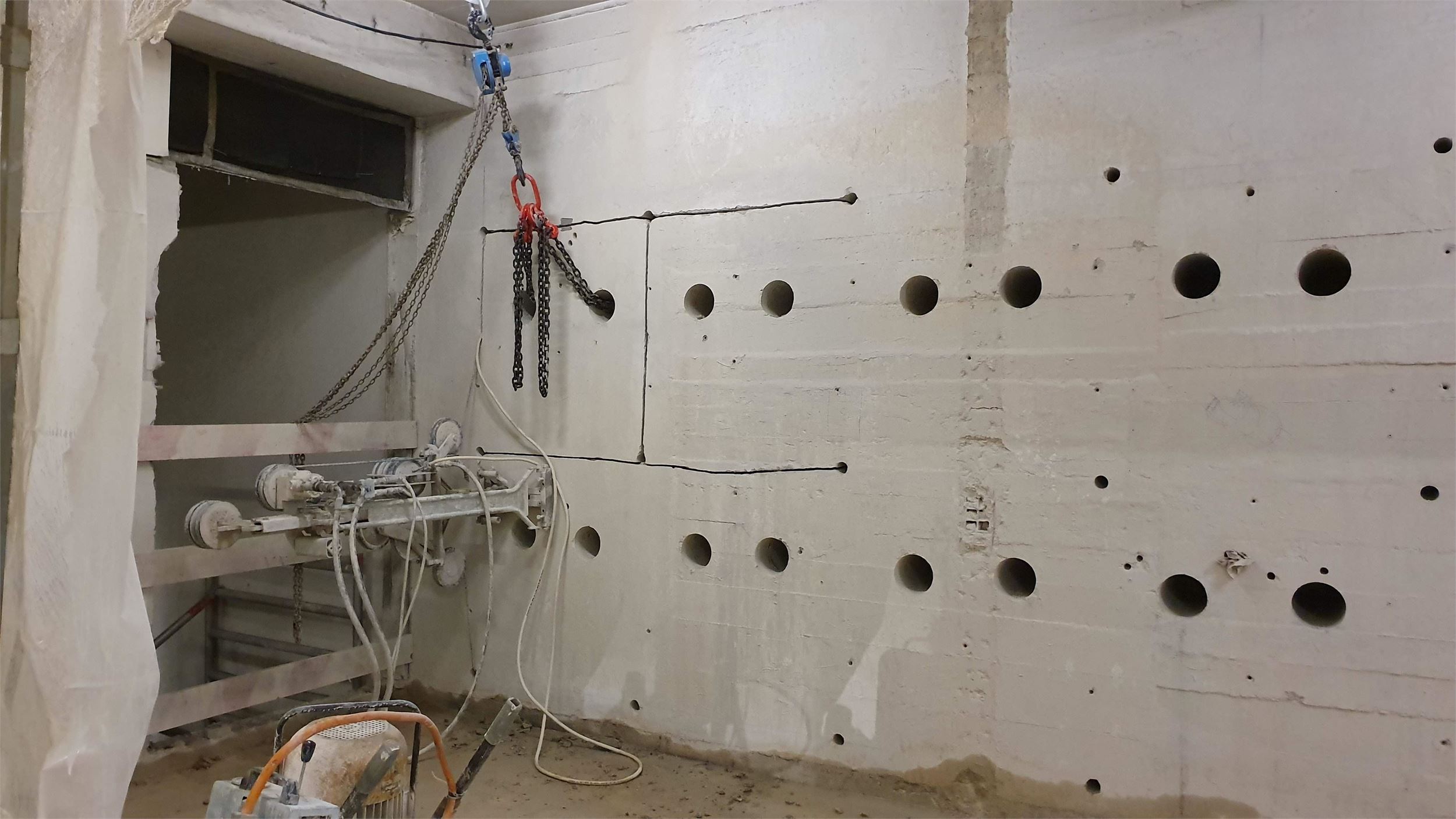

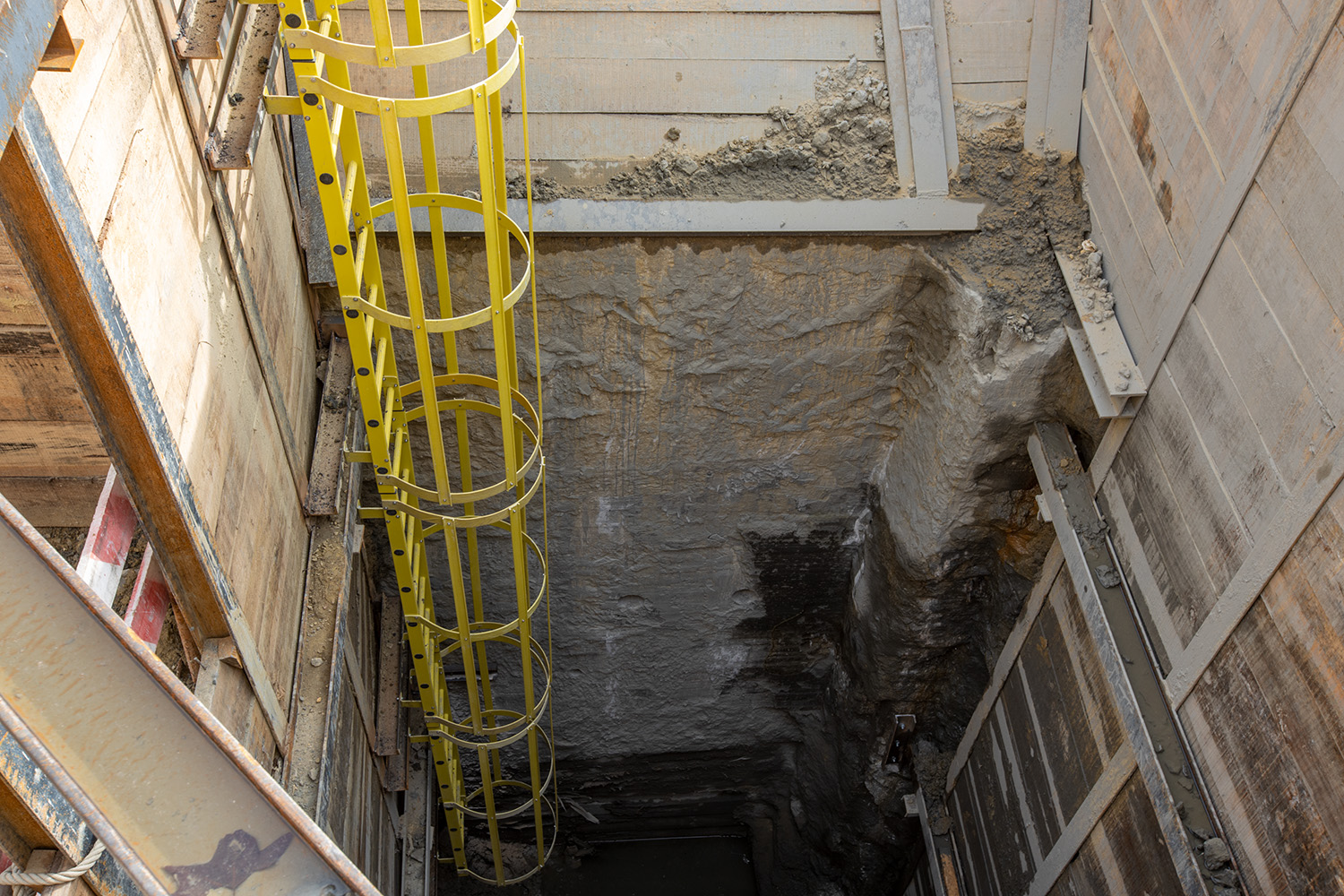

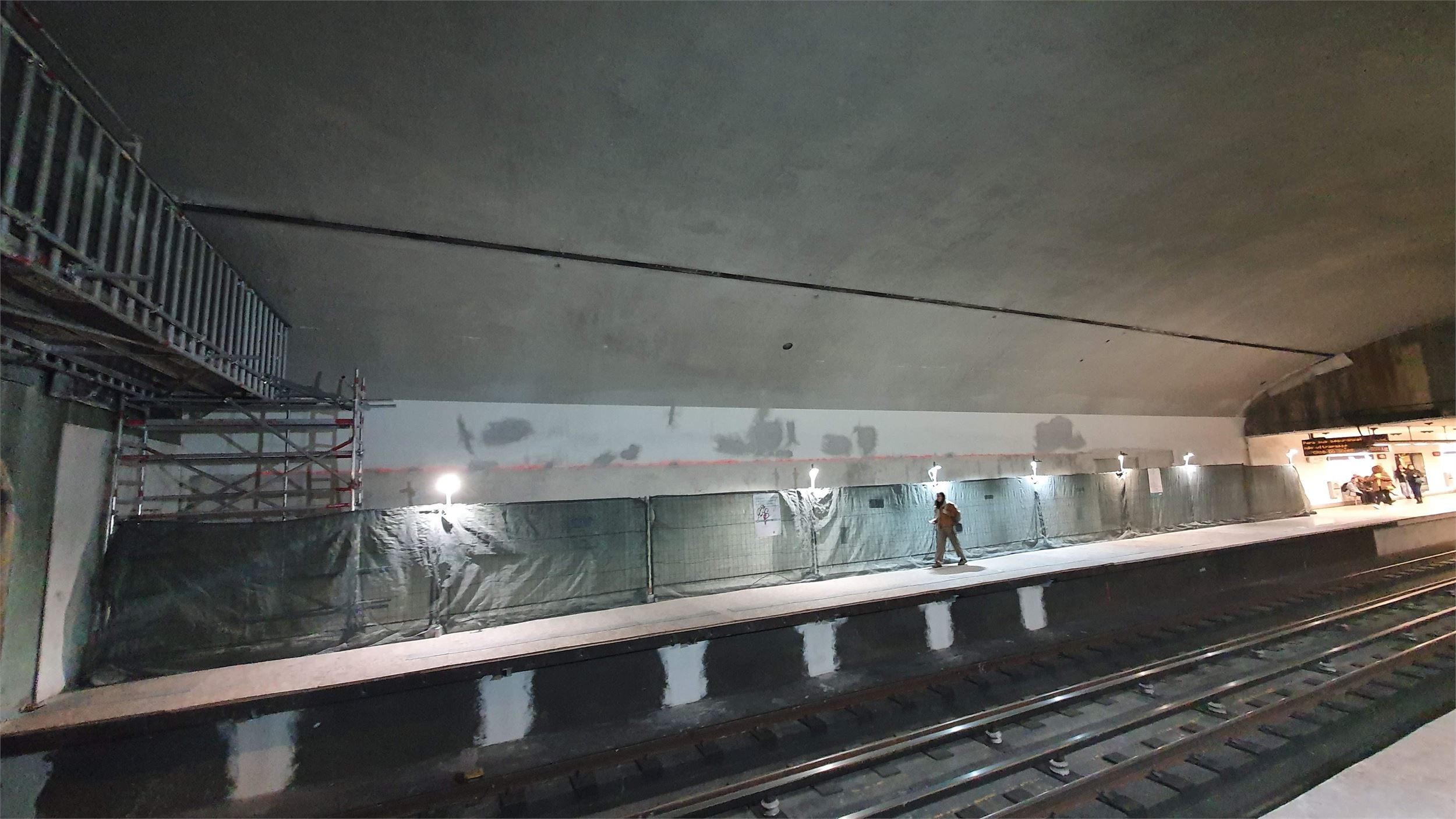

Trabalhos em curso:

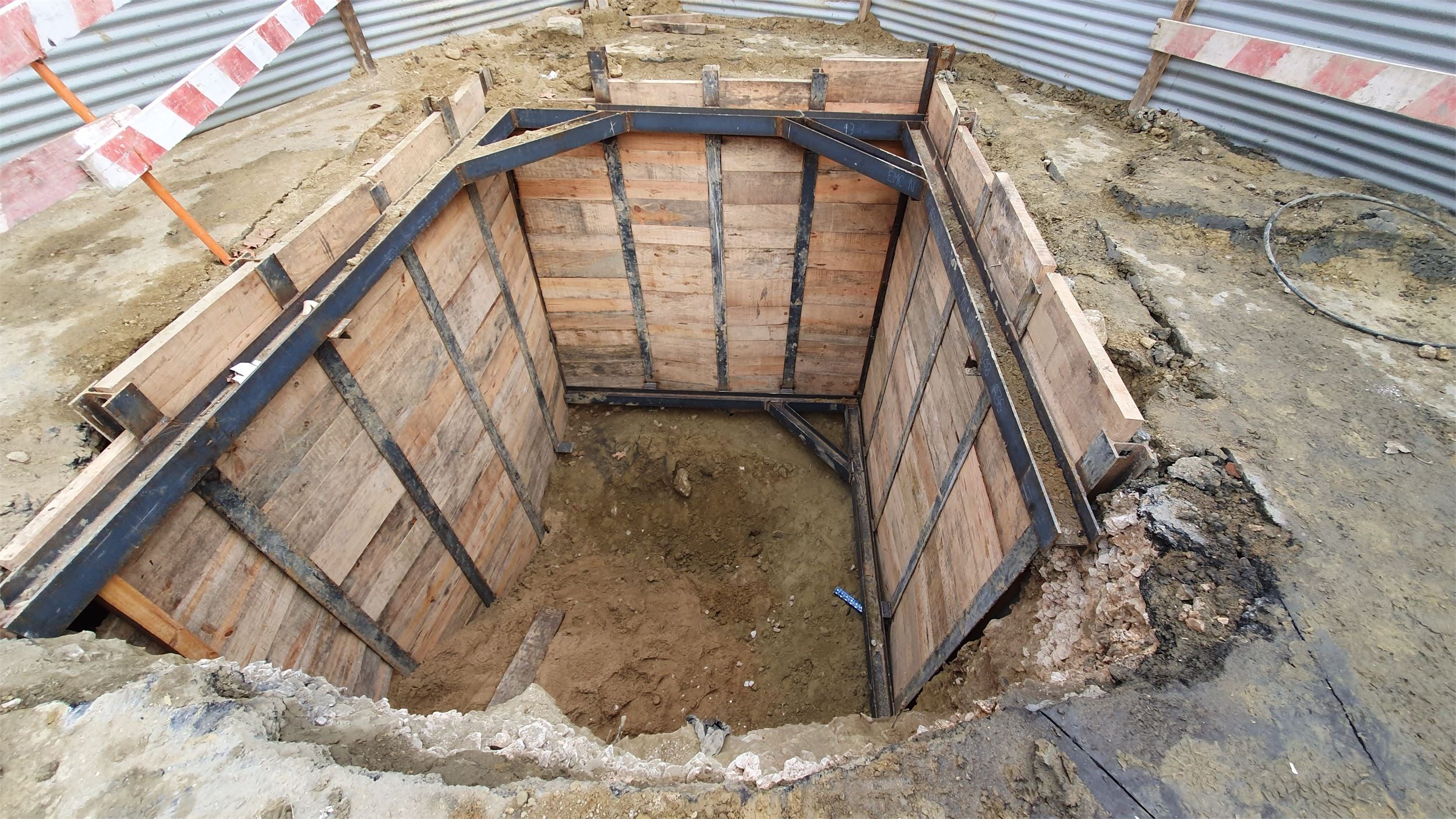

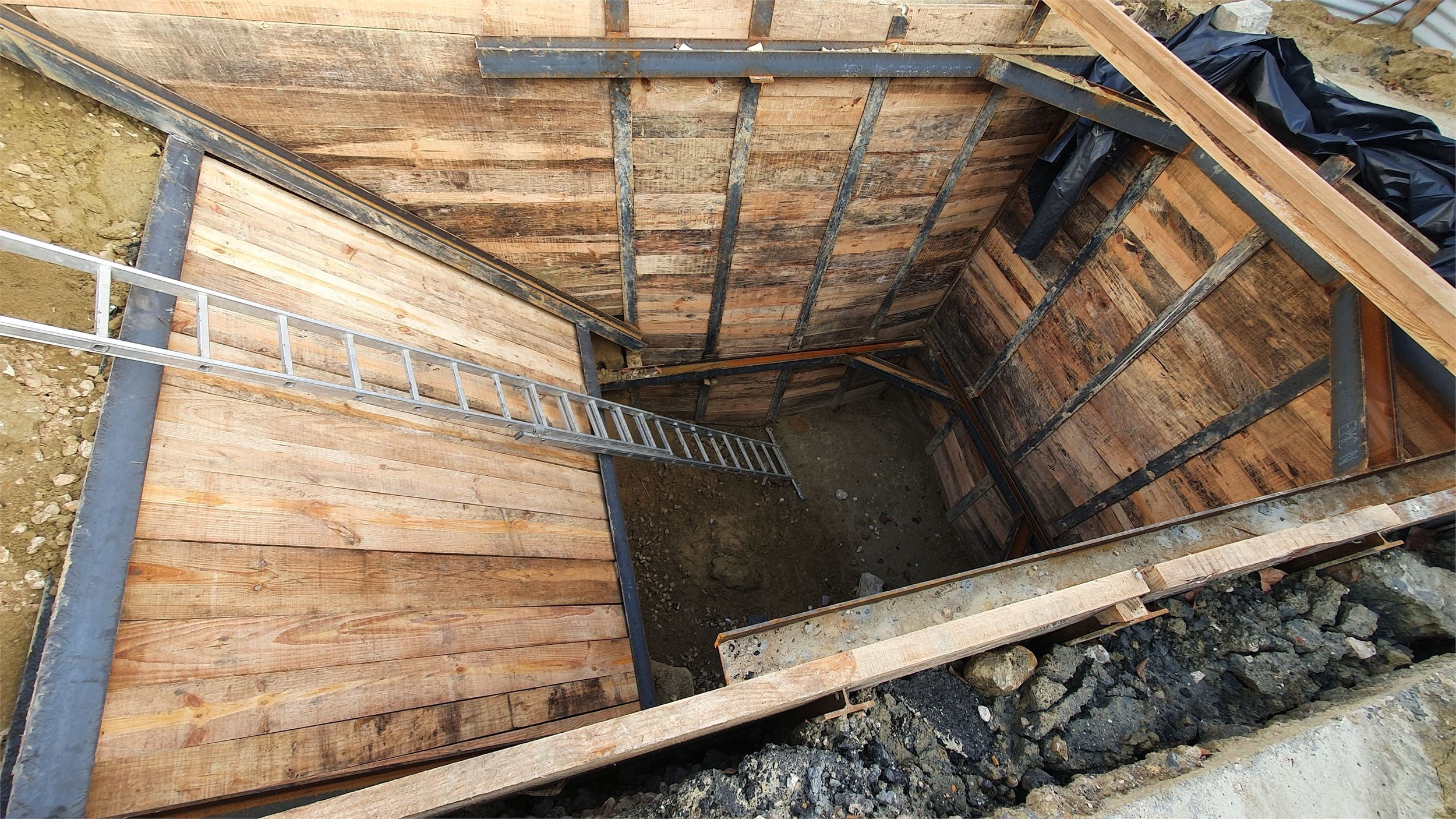

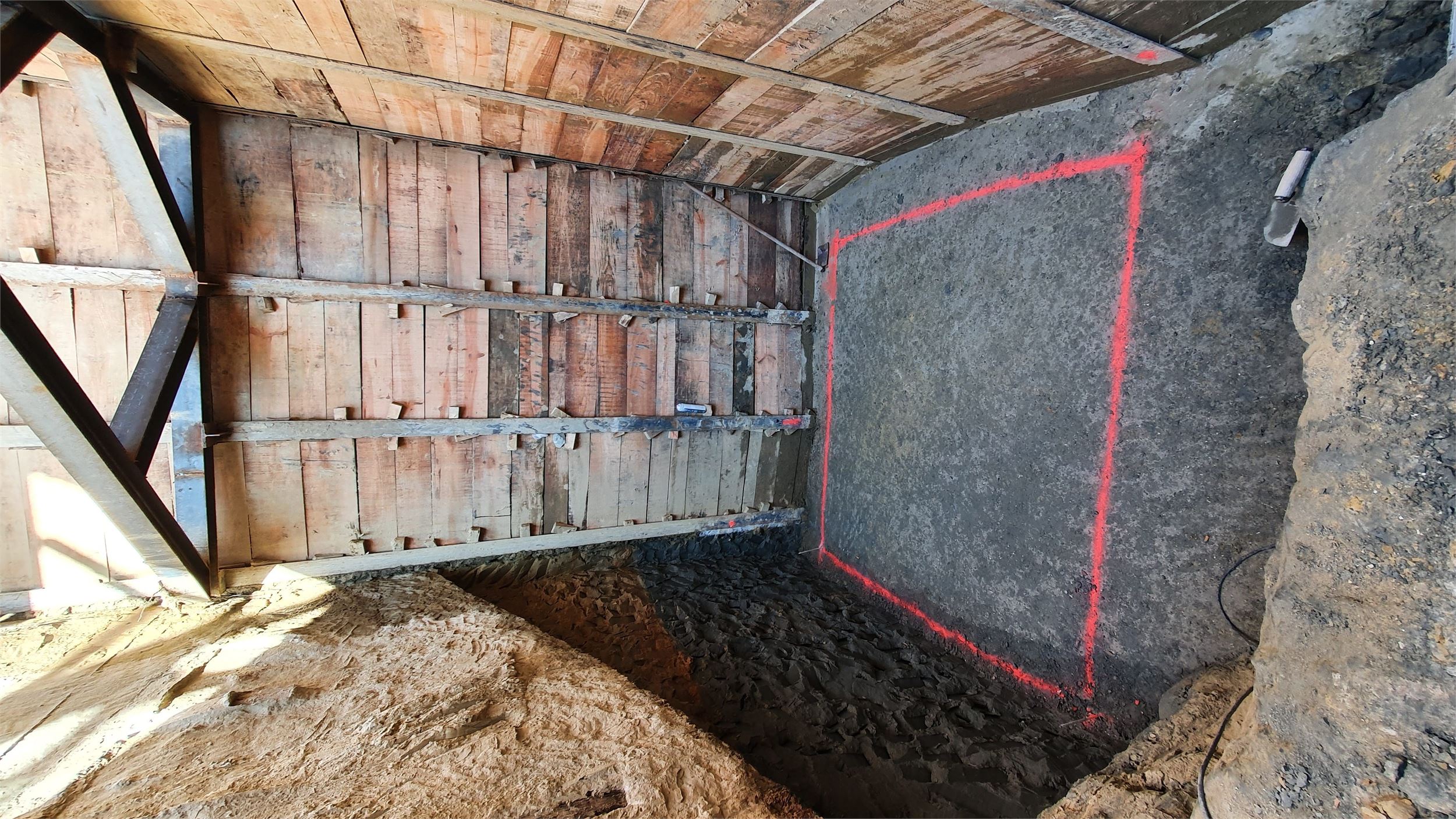

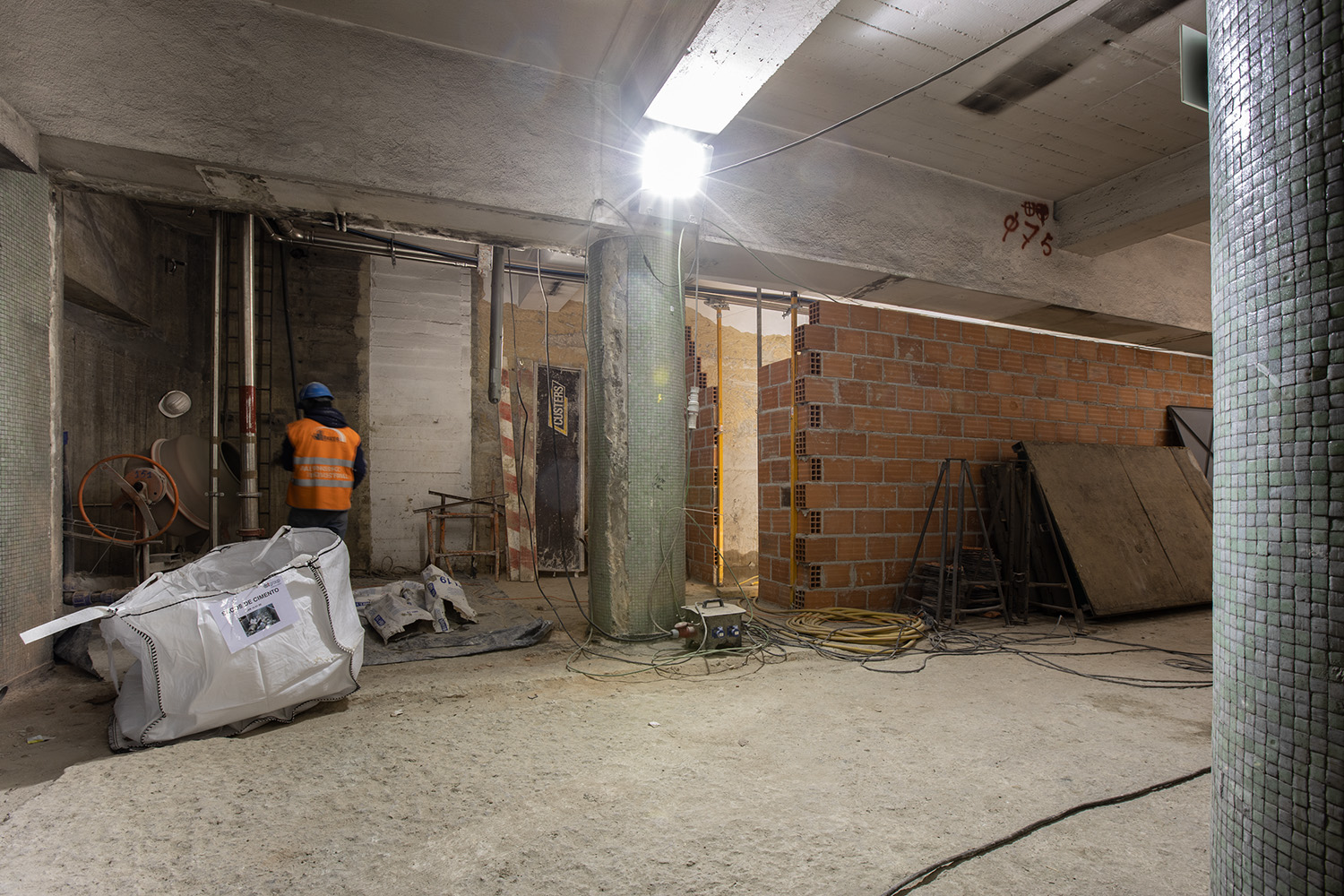

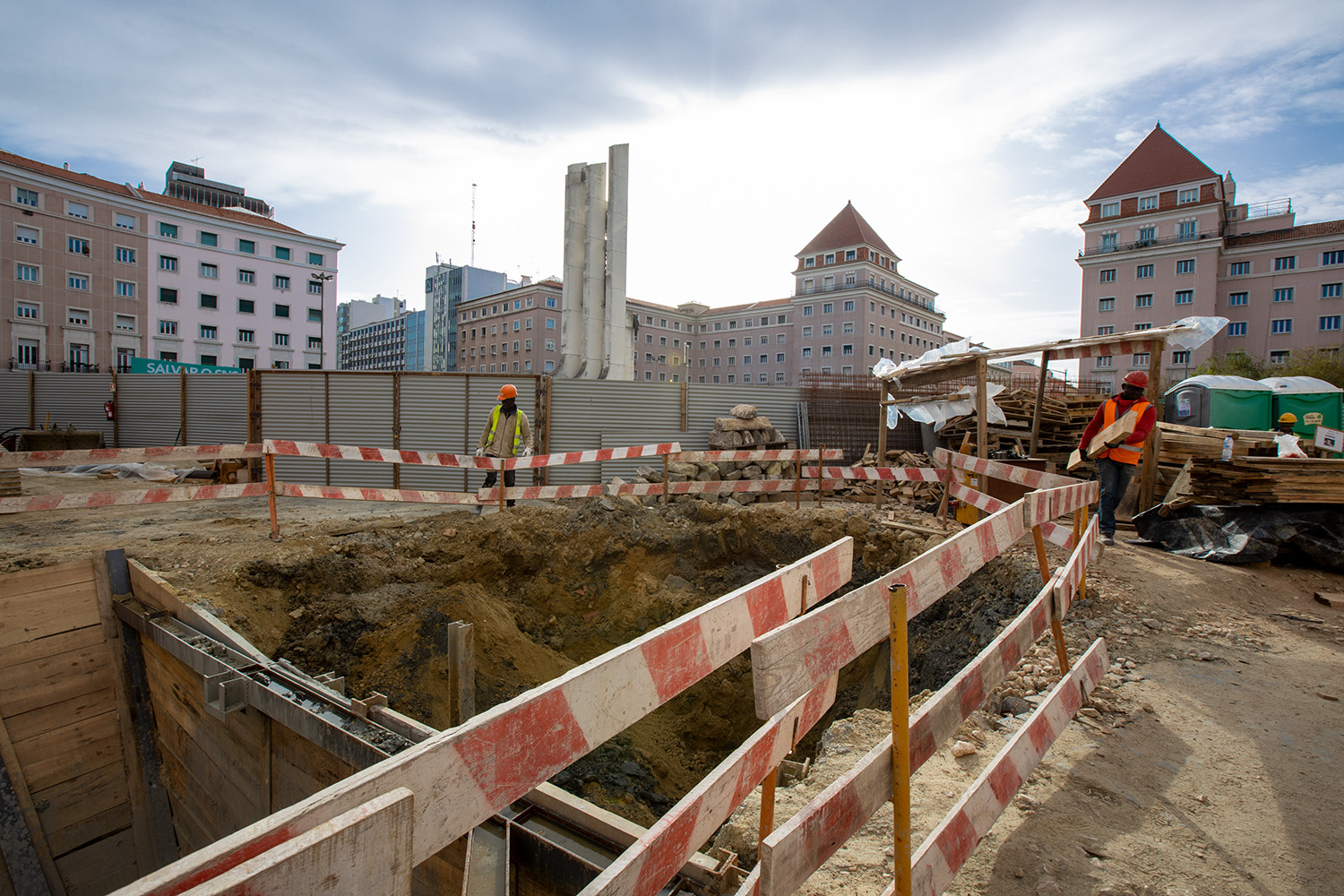

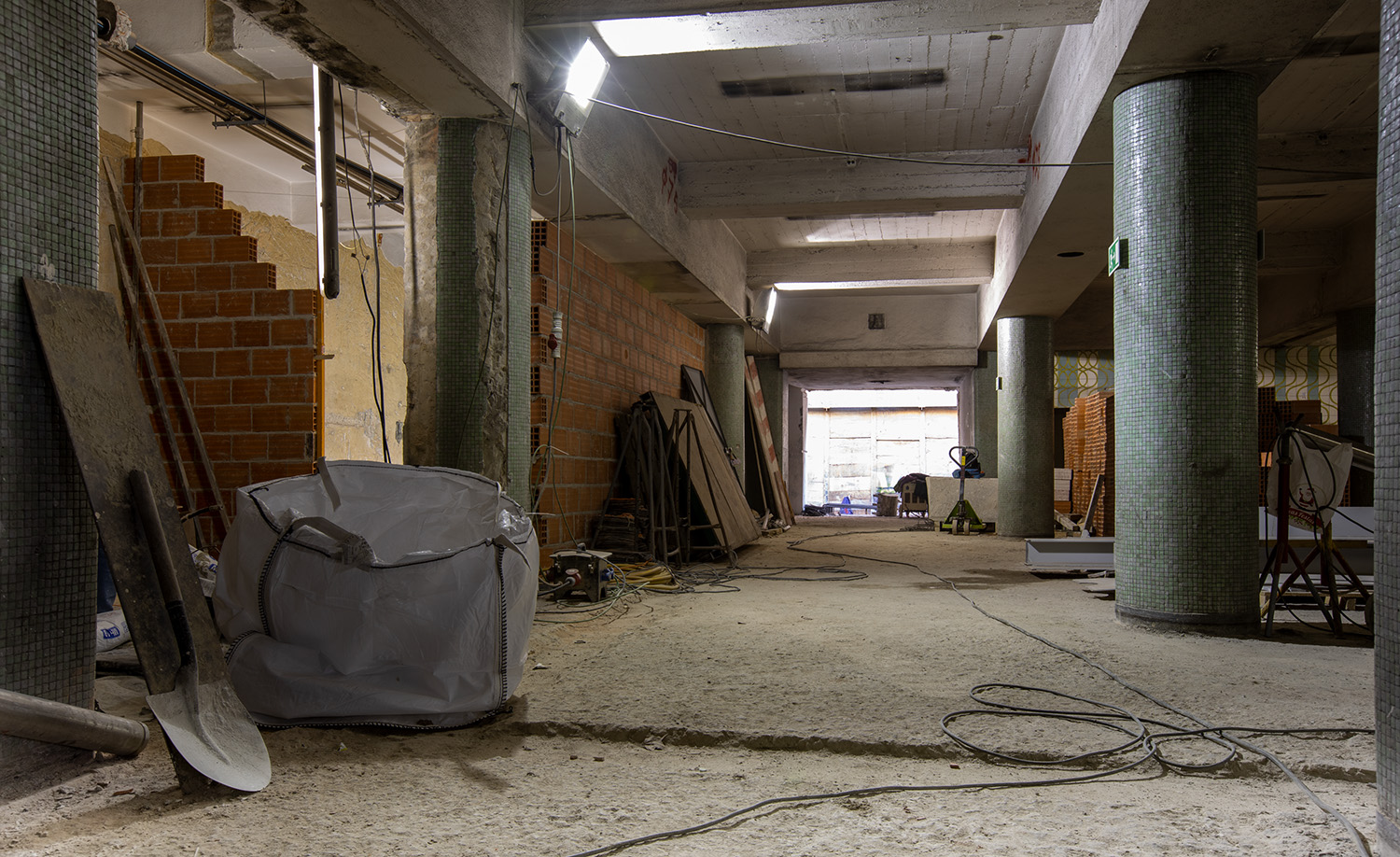

DST, 07-04-2020
AFML, 25-01-2020
